Pokrycie z płyt bitumicznych dobrze działa tam, gdzie liczą się lekkość, szybki montaż i rozsądny koszt materiału. W tym tekście pokazuję, jak przygotować dach, jak przebiega montaż płyty bitumicznej krok po kroku, na co uważać przy zakładach i mocowaniach oraz kiedy lepiej wybrać inne rozwiązanie. To praktyczny temat, bo o trwałości takiego dachu częściej decyduje detal niż sam materiał.
Najważniejsze zasady, zanim wejdziesz na dach
- Płyty bitumiczne najlepiej sprawdzają się na prostych połaciach, wiatrach, garażach i budynkach gospodarczych.
- Przed pracą sprawdzam spadek dachu, rozstaw łat, stan podłoża i wentylację całej konstrukcji.
- Największe znaczenie mają zakłady, kierunek układania względem wiatru i liczba mocowań na arkusz.
- Przy niższym spadku potrzebne jest pełne poszycie, a przy większym można pracować na łatach, jeśli dopuszcza to system.
- Najczęstsze błędy to zbyt mały zakład, złe gwoździe, nierówne podłoże i brak obróbek przy krawędziach.
Na jakich dachach płyty bitumiczne mają największy sens
Ja traktuję płyty bitumiczne jako materiał, który najlepiej broni się na prostych i lekkich konstrukcjach. Garaż, altana, wiata, domek narzędziowy albo budynek gospodarczy to typowe miejsca, w których taki dach daje dobry efekt bez dużego obciążenia więźby. To właśnie lekkość i prostota montażu sprawiają, że rozwiązanie jest praktyczne tam, gdzie nie opłaca się wchodzić w cięższe pokrycie.
Przy bardziej skomplikowanej połaci zaczynają się schody. Lukarny, kosze, liczne załamania i duża liczba obróbek zwiększają ryzyko błędów, a wtedy lepiej rozważyć inny system, na przykład gont bitumiczny albo pokrycie o większej elastyczności detalu. Sam materiał nie jest problemem, ale im więcej miejsc trudnych do uszczelnienia, tym bardziej liczy się doświadczenie wykonawcy.
| Spadek połaci | Jakie podłoże zwykle stosuję | Typowy zakład końcowy | Mój komentarz |
|---|---|---|---|
| 5-10° | Pełne poszycie, zwykle min. 20 mm | Około 30 cm | To wariant najbardziej wymagający, bo woda wolniej spływa i każdy błąd w zakładzie szybciej wychodzi. |
| 10-15° | Łaty o mniejszym rozstawie | Około 20 cm | To często złoty środek dla garaży i domków gospodarczych. |
| Powyżej 15° | Łaty zgodne z systemem i projektem | Około 17 cm | To najwygodniejszy zakres montażowy, ale nadal trzeba pilnować mocowań i kierunku układania. |
Takie widełki traktuję jako praktyczne odniesienie dla wielu falistych płyt bitumicznych, ale zawsze sprawdzam kartę konkretnego produktu. Różne systemy mają inne wymagania co do rozstawu podpór, liczby mocowań i minimalnego spadku. Skoro wiemy już, gdzie taki dach ma sens, trzeba przygotować konstrukcję tak, żeby sama płyta nie musiała nadrabiać błędów podłoża.
Jak przygotować konstrukcję i podłoże
Przed rozpoczęciem pracy zawsze sprawdzam trzy rzeczy: równość podłoża, nośność konstrukcji i wentylację. Jeżeli dach pracuje, jest wilgotny albo ma skręcone elementy drewniane, to nawet najlepszy arkusz nie da trwałego efektu. W praktyce oznacza to też kontrolę rozstawu łat, połączeń, okapu i kalenicy, czyli miejsc, które najczęściej decydują o szczelności całej połaci.
| Co sprawdzam | Jak to oceniam | Dlaczego to jest ważne |
|---|---|---|
| Stan drewna | Bez zgnilizny, pęknięć i zawilgocenia | Wilgotne lub uszkodzone elementy osłabiają mocowanie i deformują połacie. |
| Równość połaci | Bez wyraźnych garbów i zapadnięć | Płyty pokazują każdą nierówność, więc błędów nie da się ukryć warstwą wykończeniową. |
| Wentylacja | Zapewniona szczelina i swobodny przepływ powietrza | Bez przewietrzania rośnie ryzyko kondensacji i zawilgocenia warstw pod pokryciem. |
| Rozstaw podpór | Dopasowany do spadku i zaleceń producenta | Za duży rozstaw powoduje ugięcia i przyspiesza zużycie mocowań. |
| Obróbki i okap | Przygotowane przed układaniem arkuszy | Ułatwiają prowadzenie wody i ograniczają podciekanie pod pokrycie. |
Przy renowacji starego dachu często da się zostawić część istniejącego pokrycia, ale tylko wtedy, gdy podłoże jest stabilne, suche i równe. Ja nie zakładam tego z góry, bo przykrycie zniszczonej warstwy bez naprawy zwykle kończy się tylko odłożeniem problemu w czasie. Dopiero po takim sprawdzeniu zaczynam właściwe układanie arkuszy.

Jak przebiega montaż płyty bitumicznej krok po kroku
Sam proces nie jest skomplikowany, ale wymaga konsekwencji. Ja zaczynam od okapu i idę w kierunku kalenicy, układając płyty przeciwnie do dominującego kierunku wiatru. Dzięki temu zakłady nie są wystawione na podwiewanie, a woda ma mniejszą szansę dostać się pod pokrycie.
- Wyznaczam linię startową przy okapie i sprawdzam, czy pierwszy rząd będzie równy na całej długości połaci.
- Pierwszy arkusz wysuwam poza okap zwykle o kilka centymetrów, najczęściej około 5-7 cm, żeby woda trafiała do rynny.
- Kolejne płyty układam z odpowiednim zakładem bocznym i końcowym, pilnując, żeby połączenia nie schodziły się w jednej linii.
- Co drugi rząd zaczynam od przyciętego arkusza, zwykle połowy, aby przesunąć spoiny i poprawić szczelność układu.

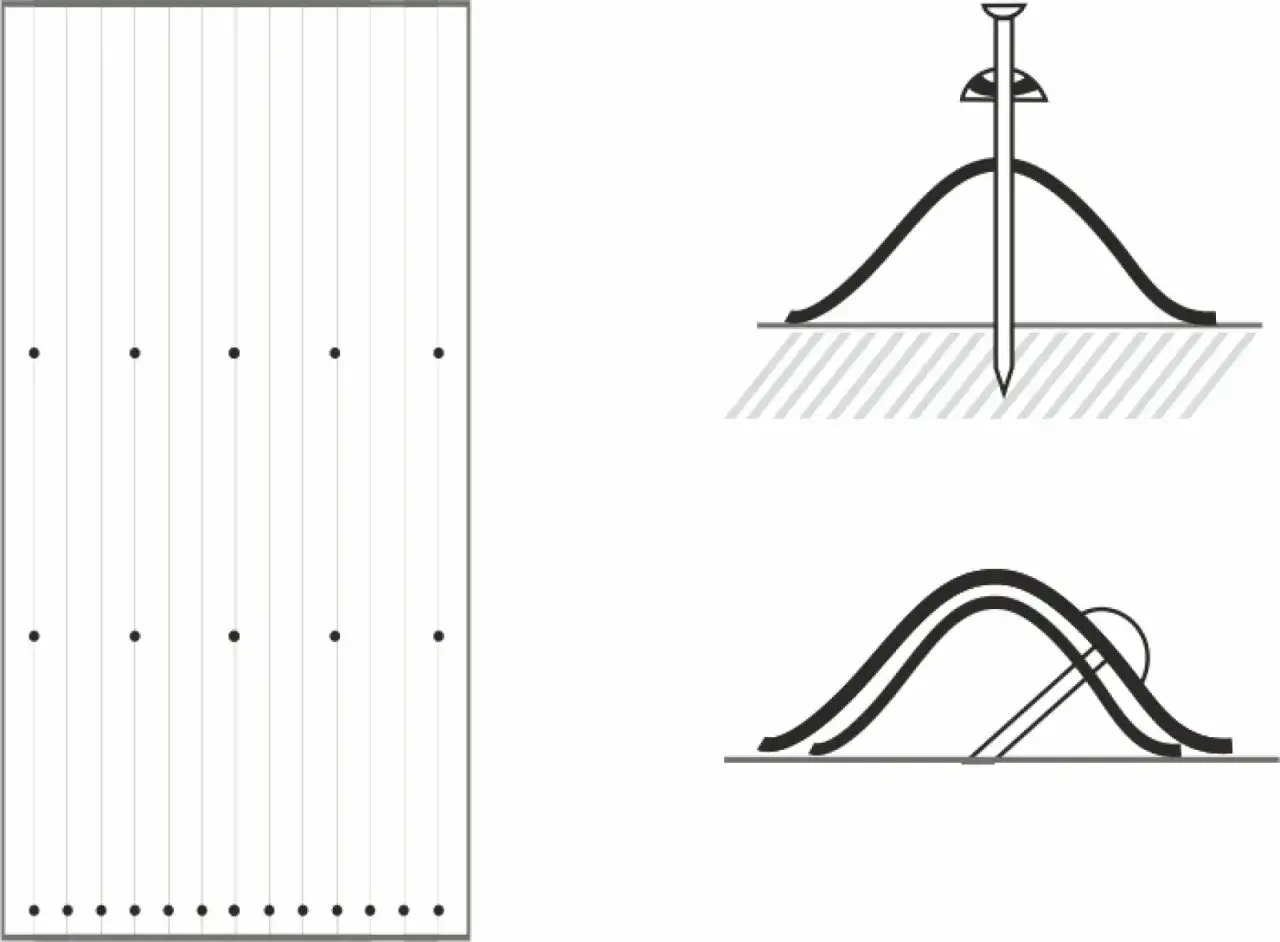

- Mocuję arkusze gwoździami z szerokim łbem lub systemowymi łącznikami, zawsze zgodnie z układem wskazanym dla danego produktu.
- W strefach zakładów i przy okapie daję więcej mocowań, bo właśnie tam dach najbardziej pracuje na wietrze.
- Docinam elementy przy krawędziach, kominie, kalenicy i obróbkach bocznych tak, żeby nie zostawić otwartych miejsc.
- Na końcu zamykam kalenicę, montuję wiatrownice, czyli boczne obróbki chroniące przed podwiewaniem, i sprawdzam, czy wszystkie zakłady są dociśnięte.
Na małej, prostej połaci da się zrobić to samemu, ale przy większym dachu i mocniejszym wietrze druga osoba bardzo ułatwia pracę. W praktyce najbardziej lubię moment, w którym arkusze zaczynają tworzyć równą, czytelną linię od okapu do góry, bo wtedy od razu widać, czy wcześniejsze przygotowanie było zrobione dobrze. Kiedy układ jest już jasny, zostaje jeszcze druga strona tematu: błędy, które najczęściej psują efekt.
Jakich błędów unikam przy takim pokryciu
W takich dachach problemy rzadko wynikają z samego materiału. Najczęściej psuje je pośpiech, zbyt duże zaufanie do „mniej więcej” albo brak kontroli nad detalem. Ja zwracam uwagę zwłaszcza na te potknięcia, bo one później wracają jako przecieki, odkształcenia albo hałas przy wietrze.
| Błąd | Co z niego wynika | Jak go unikam |
|---|---|---|
| Zbyt mały zakład | Woda może dostać się pod pokrycie przy deszczu z wiatrem | Trzymam się zaleceń dla spadku i nie skracam zakładu „dla oszczędności”. |
| Układanie pod wiatr | Podwiewanie i rozszczelnianie spoin | Zawsze startuję od strony przeciwnej do dominującego wiatru. |
| Nierówne podłoże | Falowanie arkuszy i słabsze mocowanie | Najpierw prostuję konstrukcję, dopiero potem montuję pokrycie. |
| Za mało gwoździ lub złe łączniki | Pokrycie pracuje na wietrze i szybciej się zużywa | Używam mocowań przewidzianych do tego systemu, a nie przypadkowych gwoździ z warsztatu. |
| Brak wentylacji | Wilgoć zostaje w przegrodzie, a drewno szybciej traci parametry | Dbam o szczelinę wentylacyjną i prawidłowe zamknięcie kalenicy. |
| Cięcie przegrzewające krawędź | Osłabiona krawędź i gorsze spasowanie | Wybieram piłę ręczną lub narzędzie, które nie przypala bitumu. |
Najczęściej problemy zaczynają się tam, gdzie wykonawca próbuje nadrobić czas kosztem detalu. Ja wolę poświęcić kilka minut więcej na zakład i mocowanie niż wracać do napraw po pierwszym mocnym deszczu. Skoro wiemy już, czego unikać, warto jeszcze policzyć, ile to realnie kosztuje i kiedy taki wybór jest najrozsądniejszy.
Ile realnie kosztuje taki dach i gdzie można oszczędzić
W 2026 roku pojedynczy arkusz popularnej płyty bitumicznej o powierzchni około 1,7 m² kosztuje zwykle mniej więcej 48-49 zł brutto, czyli około 28-33 zł/m² dla popularnych modeli. To dobra wiadomość dla inwestora, bo sam materiał nadal należy do tańszych pokryć lekkich, ale trzeba pamiętać, że całkowity koszt rośnie po doliczeniu gwoździ, kalenicy, wiatrownic, docinek i ewentualnych łat lub pełnego poszycia.
| Element | Orientacyjny koszt | Co wpływa na cenę |
|---|---|---|
| Arkusz bitumiczny 1,7 m² | Około 48-49 zł brutto | Kolor, grubość, profil i sklep. |
| 1 m² materiału | Około 28-33 zł brutto | Wersja standardowa vs. grubsza lub bardziej dekoracyjna. |
| Gwoździe i łączniki | Kilkanaście do kilkudziesięciu złotych za zestaw | Długość, powłoka i liczba mocowań na dach. |
| Obróbki kalenicy i krawędzi | Zależnie od długości połaci | Im więcej krawędzi, tym wyższy koszt wykończenia. |
Jeśli policzę to na małej połaci 20 m², sam materiał często zamyka się w okolicach 600-700 zł, zanim doliczę akcesoria. Na prostym garażu albo wiacie to bywa opłacalne, bo montaż idzie szybko i nie trzeba obciążać konstrukcji ciężkim pokryciem. Oszczędność ma jednak sens tylko wtedy, gdy nie ucina się na wentylacji, mocowaniach i obróbkach, bo właśnie tam najłatwiej stracić to, co materiał miał nam dać na starcie.
Detale, które robią różnicę po pierwszym sezonie
Po montażu nie zostawiam dachu bez kontroli. Po pierwszym większym deszczu, a potem po zimie, sprawdzam końcówki, kalenicę, okolice okapu i miejsca przy obróbkach. Jeśli coś pracuje, zwykle widać to od razu: lekko uniesiony zakład, słabszy docisk albo ślad wody przy krawędzi. Takie poprawki są szybkie, ale tylko wtedy, gdy zareaguje się od razu.
- Sprawdzam, czy łby gwoździ nie są zbyt mocno wbite lub za luźne.
- Usuwam liście i drobne zanieczyszczenia z rynien oraz okapu, żeby woda nie cofała się pod pokrycie.
- Kontroluję obróbki boczne, bo to one najczęściej dostają najwięcej wiatru.
- Dbam o wentylację połaci, zwłaszcza jeśli pod spodem jest warstwa izolacji.
- Nie odkładam naprawy jednego uszkodzonego arkusza, bo mała nieszczelność szybko przechodzi w większy problem.
Jeśli miałbym wskazać jedną zasadę, to tę: w pokryciu bitumicznym wygrywa nie tempo, tylko dokładność. Dobrze przygotowane podłoże, właściwy zakład, sensowne mocowania i spokojne wykończenie krawędzi robią większą różnicę niż sam wybór koloru czy profilu arkusza.
